ビジネス×行動経済学

製造業の生産管理・SCM、中国事業の実務に携わる。現場で起きる違和感を起点に、AI・工場・生産管理・中国製造業などを、行動科学や因果推論の視点も交えて読み解き、経営と現場をつなぐ視点で書いています。

【週末特別コラム】ロボットを買うか、仕事を任せるか ――工場の自動化を「価格」と「運用負担」から考える

皆さん、こんにちは。 ロボットの導入を考えるとき、見積書のどこを見るでしょうか。

本体価格、設置費用、月額料金。想定する処理能力や投資回収期間も、もちろん確認すると思います。 そこに「保守付き」と書かれていれば、導入後の対応もある程度は任せられると感じるかもしれません。 ただ、保守付きという言葉だけでは分からないことがあります。

例えば、次のような場面を想像してみてください。これは特定企業の事例ではなく、比較のための仮想場面です。 箱詰めロボットが、夜間の稼働中に止まりました。画面にはエラーが出ています。 あるサービスでは、現場の担当者が状態を確認し、材料を取り除き、写真とエラー番号を送ってから、提供会社の支援が始まります。 別のサービスでは、提供会社が遠隔で状態を確認し、原因の調査や復旧操作まで支援します。それでも、安全確認や材料の除去には、現場の人が必要かもしれません。

どちらも「保守付き」と説明できても、自社に残る仕事は同じではありません。

ロボットの調達では、料金の払い方と、任せられる仕事の範囲を分けて見る必要がある。

今回は、この二つの違いから、工場の自動化を考えてみます。

ロボットは欲しい。でも、面倒を見る人がいない

米国の食品包装関連メーカーKari-Outの事例は、この問題を具体的に示しています。 Formicが2026年3月に公開した顧客事例によると、Kari-Outでは前工程に対して後工程の処理が追いつかず、パレット積みの自動化が必要でした。 一方、社内には自動化を構築・維持するための技術リソースが不足していました。 同社が選んだのは、Formicの支援を受けながら自動化を運用する方法です。事例では、立ち上げ時の問題への対応が評価され、同型のパレット積みロボット6台 追加発注につながったと紹介されています。

生産量25%増も報告されていますが、これは提供会社の公表値です。この数字だけで、支払い方式そのものの効果までは判断できません。

この事例で私が注目するのは、自動化の必要性と、それを自社で維持する能力が別の問題だったことです。

購入の稟議が通っても、その後に必要な仕事は続きます。作業者への教育、消耗品の交換、停止原因の確認、品種変更に伴う調整。これらを誰が担うかによって、現場の負荷は変わります。 提供会社へ支払う料金が安くても、自社の生産技術や保全担当者が頻繁に呼び出されるなら、その時間も調達判断に含める必要があります。 逆に、外部の支援によって担当者が別の改善に時間を使えるなら、その点にも価値があります。

料金の払い方と、任せられる仕事は別々に見る

ロボットをサービスとして利用する仕組みは、RaaS(Robotics-as-a-Service)と呼ばれます。ただし、「RaaS」や「サブスク」という名称だけでは、何に対して料金を払い、どの仕事まで任せられるのかは分かりません。

最初に確認したいのは、何に対して料金が発生するかです。

期間に対して払うのか。動いた時間に対して払うのか。合意した作業を完了した数に対して払うのか。それぞれ、支払いと現場の状態の関係が違います。

この3つは、提案書で一括りにされがちな料金体系を比較するための整理です。ただし、リスクの所在が課金方式の名称だけで決まるわけではありません。基本料金と従量料金を組み合わせる方式もあり、最低料金や性能保証などの契約条件を併せて確認する必要があります。 例えば、期間固定でも、提供側の性能未達に減額を定めることは考えられます。稼働時間課金も、停止中の料金が必ずゼロになるとは限りません。 成果連動では、作業が遅いと提供側の時間当たり収入が減るため、効率を改善する動機が生まれます。それでも、工場側にとっての納期遅延や生産停止の影響まで消えるわけではありません。

次に見るのが、料金の中で、どの仕事を引き受けてもらえるかです。

装置の利用だけなのか。設置や保守を含むのか。遠隔監視や原因調査まで含むのか。人による遠隔操作も提供するのか。この範囲は、課金方式とは別に確認します。

また、遠隔監視や遠隔支援が契約に含まれていても、自社のネットワークや情報セキュリティのルール上、接続できるとは限りません。接続権限、監視用カメラの利用、通信障害時の対応は、社内の情報システム担当者も交えて確認しておきたい条件です。

Formicの公開するパレット積み向けプランには、月額固定料金で、予防・故障対応の保守、24時間の技術支援、契約上の処理能力を提供するものがあります。 これは、完成数だけに応じて料金が発生する仕組みとは区別する必要があります。

一方、英国のExtend Roboticsは、2026年9月28日の発表で、完成した仕事に対して料金を払う「Result-as-a-Service」を説明しています。 遠隔操作とAI支援を組み合わせ、作業時間や成功率に関するリスクを同社側が引き受けるという考え方です。

リンゴ生産者Adrian Scrippsの包装ラインで、人型ロボットが品質管理作業を行う実例も紹介しています。

完全自律だけで仕事を成立させるのではなく、人の支援も含めて提供するところに、この方式の特徴があります。ただし、発表では単価や最低利用量、補償範囲まで示されていません。すべての停止リスクを引き受けるものとは読めません。

日本でも、ソフトバンクロボティクスはAutoStoreの提供プランとして、1ピック当たりの料金を設定するPay-Per-Pickを案内しています。 国内で処理量に応じた支払いが検討できる一例ですが、この案内だけで、保守や日々の作業まで含む範囲は判断できません。

これらは、技術も対象作業も異なります。従来型の自動化とフィジカルAIを同じものとして比較する意図はありません。共通して見たいのは、支払いの単位と、提供される仕事の範囲の組み合わせです。

購入する場合でも、設置や継続支援を別途依頼できます。月額だから運用を任せられる、購入だからすべて自社で行う、という分け方はできません。

箱詰め一つでも、完了の条件は簡単ではない

ここからは、製品を箱へ詰め、所定の場所へ送り出す作業を仮定します。以下は検討用の例であり、先ほどの各社の契約条件を示すものではありません。 「完成した箱の数に応じて料金を払う」と決めれば、話は明快に見えます。しかし、その前に決めておきたいことがあります。

完了の定義。

まず、どの状態なら一箱の完成とするのでしょうか。数量が合っている、製品に傷がない、封緘ができている、必要な表示がある。 後工程へ渡せる状態まで含めるのか、ロボットが製品を箱に入れた時点なのかで、仕事の範囲は変わります。

以前、AI投資の評価では、測りやすい数字だけで価値を代表させないことを考えました。今回は、その数字が外部への請求額を決める条件になる場面です。

note.com

材料・環境のばらつき。 次に、箱がうまく開かず、短い停止を繰り返したとします。材料不良なのか、ロボットの扱い方に問題があるのか。現場で原因がすぐに分かるとは限りません。

ここでは、箱の寸法、強度、反り、供給時の向きなど、どの範囲を想定していたかが重要です。その範囲内で止まったのか、範囲外の材料が入ったのか。 材料ロット、停止時刻、エラー記録、必要に応じた画像などを照合できれば、調査を進めやすくなります。記録するだけで原因が確定するわけではないため、原因が不明な間の暫定対応と費用の扱いも必要です。

前後工程の待機。 前工程から製品が来ない、あるいは後工程が詰まった場合もあります。ロボットに故障がなくても、作業は完了しません。その待機を課金上どう扱うかは、作業完了数とは別の条件です。 工程間の待ち時間については、以前の記事で扱いました。今回確認したいのは、その待ち時間が発生したときの費用と対応の分担です。

note.com

検査の難しさ。

検査も含めて任せる場合は、さらに注意が必要です。不良品を正しく見つけて排除した仕事を、どう数えるのでしょうか。良品の箱数だけに課金すると、必要な検査作業が支払いに表れないかもしれません。 一方、排除した数だけを評価しても、正常品の誤排除を見落とします。検査の完了数と判定品質を分けて考える必要があります。

品種変更のリードタイム。

新しい製品を追加したときに、動作の教示や設定変更を誰が行うかも確認します。追加料金だけでなく、変更を依頼してから生産できるまでの期間が、計画に影響します。

成果を買うためには、完了した仕事と、その仕事が成立する条件を双方で共有する必要があります。

自社の生産条件で、任せ方を選ぶ

ここまで読むと、運用を広く任せられるサービスを選べばよいように感じるかもしれません。しかし、それも自社の条件次第です。 作業内容が標準化され、提供会社が同種の工程を多く扱っているなら、外部の経験を利用しやすいでしょう。一方、品種や包材が頻繁に変わる工程では、変更のたびに依頼と調整が発生します。

自社で設定を変更できるのか、外部の対応を待つのかによって、運用しやすさは変わります。

自社固有の加工条件が品質を左右する工程では、その条件の判断を自社に置き、機械の保守は外部へ任せる分担も考えられます。何もかも内製する必要も、すべてを一括して任せる必要もありません。

この判断をするとき、私は、性能未達と需要減少を分けておきたいと思います。

合意した材料や稼働条件を満たしているのに、予定の処理能力が出ない。それは、合意した性能を達成できているかという問題です。 まず原因と条件を確認したうえで、調整、減額、代替対応などをどう扱うかを決めます。

一方、顧客からの注文が減り、予定していた仕事そのものが半分になった場合は、設備が約束どおり動くかとは別の問題です。最低利用料金、契約期間、台数削減や解約の条件が効いてきます。

繁閑差が大きい企業にとって、使う量に応じた支払いは魅力的です。ただし、最低料金が高ければ、仕事量が減っても支払いはあまり減りません。繁忙期に必要な能力を追加できるかも、確認が必要です。

反対に、長期間、安定して高い稼働が見込め、自社に保全や調整の体制があるなら、購入する方式にも検討の余地があります。継続利用の総費用と、変更への対応力を同じ条件で比較したいところです。

見積書に、自社に残る仕事を書き足す

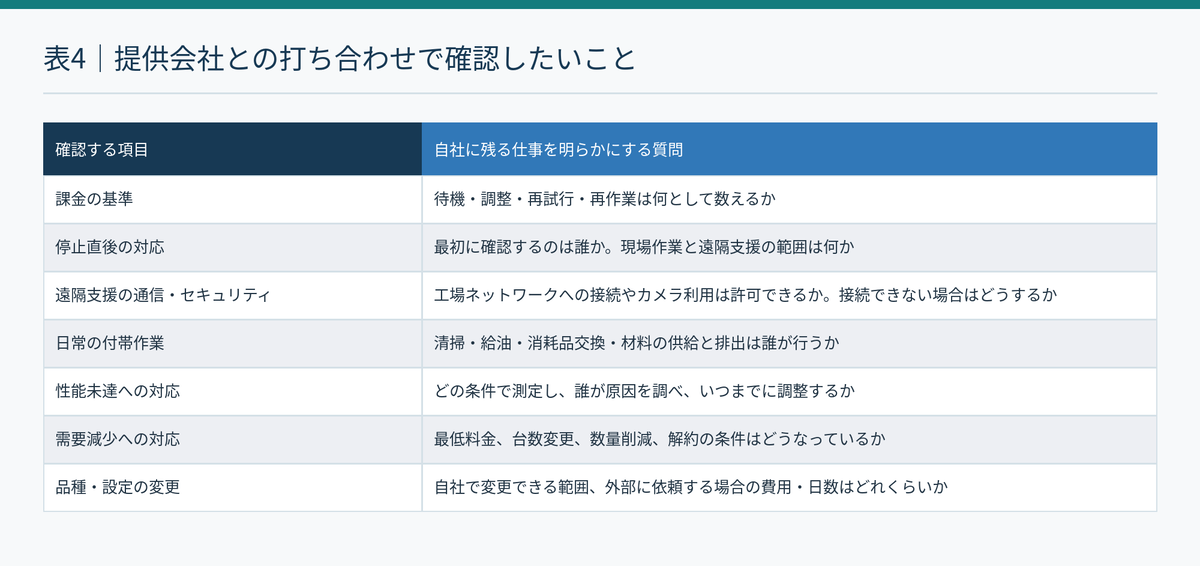

実際に提案を比較するときは、見積書の横に、もう一枚の表を置いてみるとよいと思います。 提供会社へ払う金額に加えて、自社の誰が、どの仕事を、どれくらいの頻度で行う前提なのかを書き出します。今の時点で不明なものは、不明のまま確認事項にします。

例えば、「保守付き」という欄の横に、「夜間の一次確認は自社」「材料除去は現場」「遠隔支援は翌営業日」と書き足したとします。そこで初めて、その提案が自社の体制に合うかを考えられます。

これらは仮の記載例ですが、金額だけでは見えなかった違いが表れます。

自社工数を費用として比較するなら、通常の作業だけでなく、停止対応の頻度や変更作業も見込みます。現時点で分からなければ、試験運用で何を記録するかを決めておく。 その方が、根拠のない「手間はほとんどかかりません」を前提にするより、判断しやすくなります。

ロボットを購入することも、月額で利用することも、完成した作業に料金を払うことも、選択肢です。どの方式が自社に合うかは、料金とともに、運用するための仕事をどう分担できるかで変わります。

次にロボットの見積書を見るときは、金額の横に、自社担当者が引き受ける仕事を書き足してみる。 その余白に書かれた仕事が、導入後の現場を支えられるかどうかを、教えてくれるのではないでしょうか。

今回はここまでとします。 最後までお読みいただき、ありがとうございました。


参考資料・出典

※企業の提供内容は2026年10月10日に確認した公開情報に基づきます。実際の料金・対応範囲は個別の提案・契約によって異なります。
